2026年监理工程师《土建案例分析》点睛资料,全文11页,只上传了部分,完整自己下载吧!

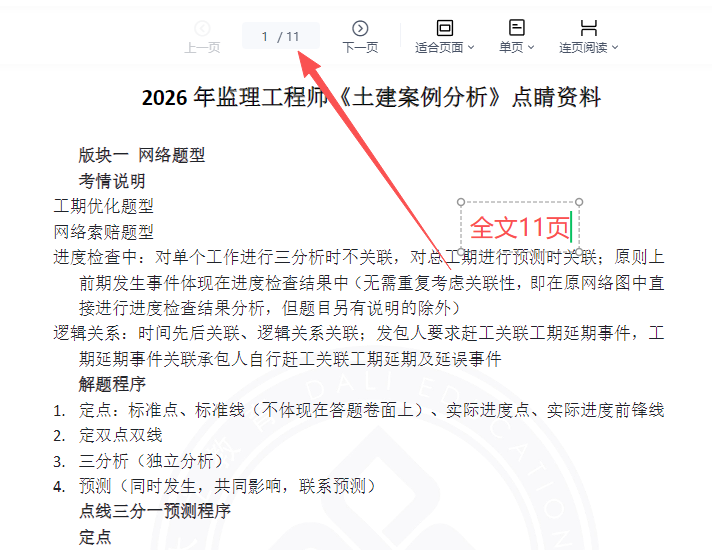

版块一网络题型
考情说明
工期优化题型
网络索赔题型
进度检查中:对单个工作进行三分析时不关联,对总工期进行预测时关联;原则上前期发生事件体现在进度检查结果中(无需重复考虑关联性,即在原网络图中直接进行进度检查结果分析,但题目另有说明的除外)

2026年监理工程师《土建案例分析》点睛资料免费分享
逻辑关系:时间先后关联、逻辑关系关联;发包人要求赶工关联工期延期事件,工期延期事件关联承包人自行赶工关联工期延期及延误事件
解题程序
1.定点:标准点、标准线(不体现在答题卷面上)、实际进度点、实际进度前锋线
2.定双点双线
3.三分析(独立分析)
4.预测(同时发生,共同影响,联系预测)
点线三分一预测程序
定点
在计划进度线上(原时标网络图中对应的工作箭线)标注实际进度点,标注方法:
1.按已完工程量的比例标定
2.按尚需作业时间进行标定
标准点、标准线为检查的时刻(标时网络要定准);判断是拖后还是超前、拖后多久及超前多久根据题目描述;实际进度点左拖后右超前,拖后/超前多久距离标准线多久。
连线(实际进度前锋线)
利用时标网络计划,从检查时刻的标点出发,用“点划线”依次将各项工作实际进度点连接而成的折线。
三分析(不关联原则)
1.各项工作不相互关联
2.前一次的检查结果与后一次检查结果亦不相互关联
实际进度情况:
1.实际进度点在检查日期左侧,实际进度拖后
2.实际进度点在检查日期右侧,实际进度超前
3.实际进度点与检查日期重合,实际进度与计划进度一致
对紧后工作的影响:优先用自由时差,然后用时间间隔对总工期的影响:
1.本工作为关键工作:用关键工作本身作为是否影响工期的理由
2.本工作为非关键工作:用总时差分析是否影响工期
预测
对总工期的预测:
1.单次检查,各工作互相关联,应结合平行工作进行综合分析
2.前一次的检查结果与后一次检查结果亦不相互关联
【重点】网络索赔
考情说明
1.判断索赔是否成立,并说明理由
2.计算索赔工期及费用的数额
对象主体
基于合同相对性,判断索赔的对象:总包向建设单位、分包向总包单位
索赔成立判断
先判费用后工期:
1.费用索赔是否成立取决于事件的责任:天上风险赔工期,不可抗力揣摩答,地下风险加费用,人间风险有差异,行为责任要利润,欠款还要加利息
2.工期索赔是否成立首先取决于事件的责任+是否影响工期:事件责任同上,关键工作影响工期,非关键工作将拖延事件与总时差比较
3.总包索赔工程总价款、工程工期,分包单位索赔分包价款及分包工程工期
【重点】工期优化
考情说明
1.不得改变网络计划的逻辑关系(不同于采取改变工作施工组织方式,仅仅是压缩工作持续时间)
2.首先选择关键线路上费用(优选系数)少的关键工作优先压缩,压缩平行工作总时差最小值,超过平行工作总时差最小值时,关键工作会成为非关键工作(工期缩短不了,白花钱)
3.当优化工作缩短工期=平行工作的总时差最小值时,非关键线路会变为关键线路,需要重新比较选择
4.重复上述过程,要同时注意三个因素:一是压缩方案(缩短工期费用少的关键工作),二是压缩工作的可压缩时间,三是动态参数
答题程序
1.确定原网络计划工期及关键线路,以及根据要求需要压缩的目标时间
2.标注相关工作最短持续时间(可压缩的最大时间)及压缩增加的费用(优选系数)
3.写出压缩步骤、理由(可供压缩时间、缩短工期、费用最少)、费用数额、平行工作的总时差
